清水小学校 改築情報 祝!校舎改築工事完了しました。
■第1期解体工事・関連工事 平成27年1月~平成27年11月 (完了)
■第1期新築工事 平成28年1月~平成29年1月末 (完了)
■第2期解体工事 平成29年1月~平成29年3月 (完了)
■第2期新築工事 平成29年3月~平成30年3月 (完了)
新清水小学校落成式 平成30年4月28日です!

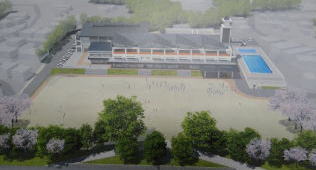

( 新校舎 イメージ図 )

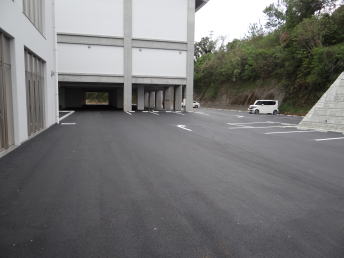

2018年 4月6日(金) 駐車場の舗装も完了しました。 |
職員玄関側から体育館方面を撮しました。
体育館の一階も含めて、校舎北側西側の舗装工事も終わっています。
これで新学期からの駐車は余裕です。 |
|
|
2018年4月5日(木) 運動場が広くなりました |
|
運動場が広くなりました。
運動場の真ん中にあったフェンスもなくなりました。土の入れ替えも終わり、整地されました。
校庭北西側には、以前と同じ場所にバックネットができました。西側には、ボール止めのフェンスもできました。
サッカーのゴールポストも移動させました。
|
|
2018年 3月15日(木) 完成した校舎・体育館です |
完成した校舎と体育館です。
手前にあるのが、校舎の西側です。1階がなかよし学級3教室、2階がなかよし学級1教室と、少人数教室2教室です。
前には、新しい階段もあります。 |
|
|
2018年3月14(水) 工事関係者の皆さんへのお礼です。 |
|
全校児童が清水っ子劇場に集まって、工事関係者の皆さんへのお礼の会をしました。
校歌を歌って、児童会長の小夏さんが、代表してお礼を言いました。
工務店の社長さんからも、こんな会を開いてくれてありがとうとの話もありました。
|
|

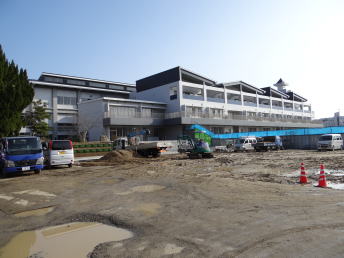

2018年 2月27日(水) 校舎・体育館外観はほぼ完成 |
西側から校舎を撮しました。
もう校舎も体育館も外観は、はほとんど完成しています。
完成までもう少しです。 |
|
|

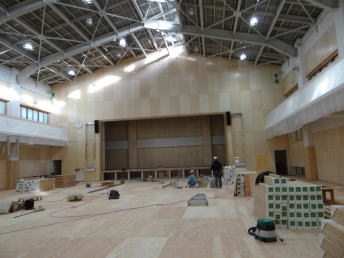

2018年2月 5(月) 体育館の内部、工事進行中 |
|
体育館の中に入りました。
旧体育館よりも一回り大きく、天井もとても高いです。
来月の末には、ここで思い切り遊べます。
|
|
2018年 1月17日(水) 校舎西側増築部分ほぼ完成 |
校舎西側の増築部分もほぼ完成しました。
2年2組前の廊下の突き当たりにあった仮壁がなくなりました。
こちらは、特別支援学級の3教室とトイレ、シャワールーム、手洗い場ができます。
寒さ対策と安全対策を兼ねて、ビニールを貼っています。 |
|
|

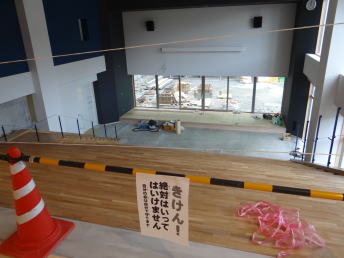

2017年12月24(日) 仮のしきりがなくなりました。 |
|
交流ホールと清水っ子劇場の間の仮壁が撤去されました。交流ホールから清水っ子劇場が見えるようになりました。工事中ですのでまだ立ち入ることはできません。
同時に、1階と2階の西側廊下の仮壁も撤去されました。こちらは、壁の代わりにビニールがつけられました。 |
|

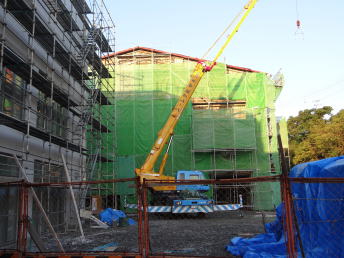

2017年 11月23日(木) 北側増築部分ほぼ完成 |
北側の増築部分の足場が外され、塗装も終わり、外観が現れました。
1階は児童玄関とつながります。そして階段で清水っこ劇場~2階交流ホールとなります。
3階は、第一と第二音楽室になります。 |
|
|

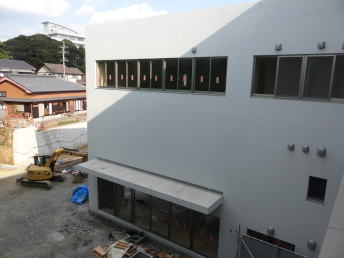

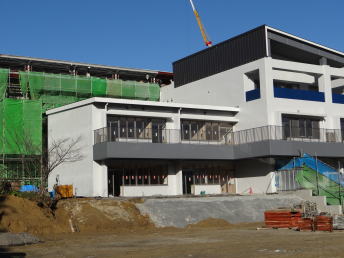

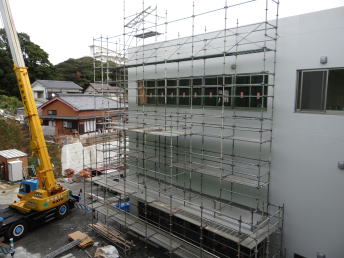

2017年11月24(金) 西側の新校舎、外観が完成しました。 |
|
西側に続く校舎の外観がはっきり見えます。 1階は、支援学級や多目的トイレ・シャワールームです。
2階は、支援学級と少人数教室です。
。 |
|
2017年 11月23日(木) 体育館の屋根がほぼできました |
体育館の屋根がほぼ完成しました。
いよいよ内部工事がはじまります。 |
|
|
2017年11月20(月) 清水っこ劇場&音楽室が進行中 |
|
1~2階は清水っこ劇場と階段になります。
3階は、音楽室です。
外観はほとんどできて、塗装も終わりました。内部工事が進んでいます。 |
|

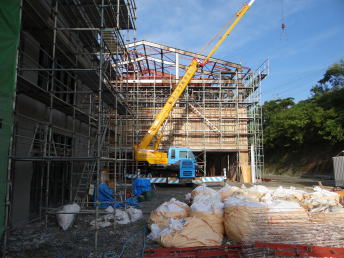

2017年10月4日(水) 体育館の工事が進行中 |
|
体育館の屋根がどんどんできています。
高い所に命綱をつけて上がって作業をしています。すごいなあと見ている方がハラハラします。
屋根の鉄骨ができました。
工事は、どんどん進んでいます。 |
|

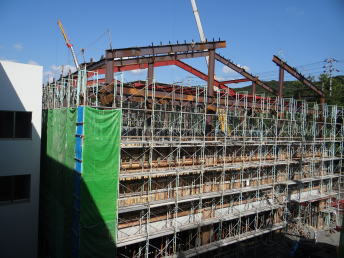

2017年 9月29日(金) 体育館の屋根をかけています |
体育館の屋根の工事が始まりました。
クレーンで、大きな鉄骨を吊って、屋根をつくっています。 |
|
|
2017年 9月19日(火) 校舎北側の工事が進行中 |
|

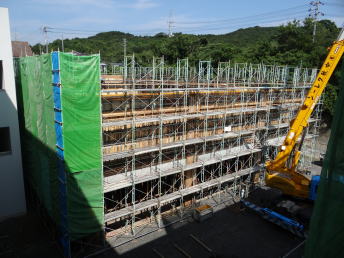

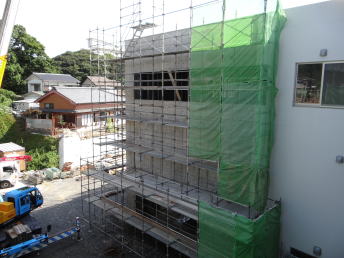

校舎北側の工事です。

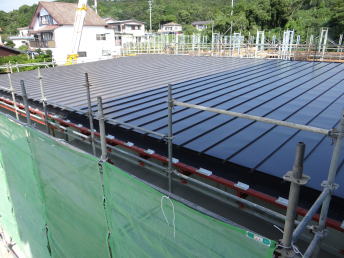

こちらも屋上部分がほぽ同じ高さまできました。3階は音楽室です。
|
|
2017年 9月19日(火) 校舎西側の屋根ができました |
|
校舎西側の屋根が完成しました。
まだ工事用のフェンスで見えませんが、本体外側はほぼ完成したようです。
|
|

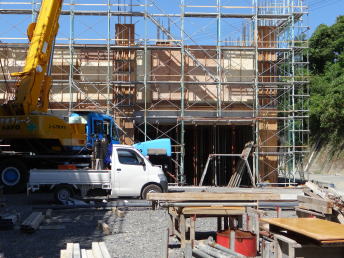

2017年 9月1日(金) 校舎西側の増築部分です |
校舎の西側部分の工事です。
現在、2階までほぼ完成しました。
廊下で、1階が2-2組、2階が6年2組の教室とつながります。 |
|
|
2017年 8月31日(木) 体育館の建築が進んでいます |
|
体育館です。
屋上に向けて柱が立っています。
|
|
2017年 8月31日(木) 体育館の建築が進んでいます |
|
体育館です。
2階部分の床ができて、3階、屋根に向けて柱がどんどん立っています。
|
|

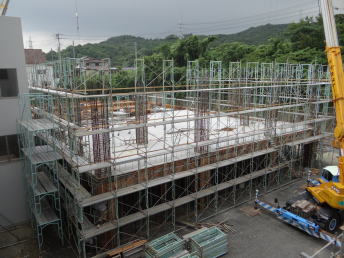

2017年 8月21日(月) 体育館の建築が進んでいます |
|
体育館の建設現場です。
2階部分の床ができて、3階、屋根に向けて柱が立っています。
現在使っている校舎と2階とつながりました。
|
|

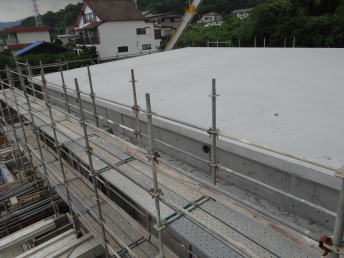

2017年 8月21日(月) 校舎西側の増築部分です。天井ができました |
校舎の西側部分の工事です。
2階の天井が完成しました。この部分は2階建てになります。1階が特別支援教室、やシャワールーム、2階が少人数教室、特別支援教室などになります。 |
|
|
2017年 7月27日(木) 東側から体育館と音楽室の建築を望みます |
|

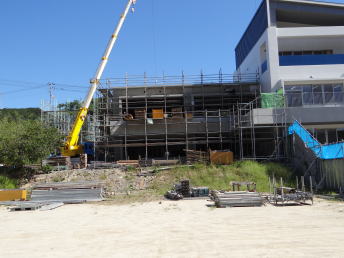

東側から工事の様子を観ます。
正面のクレーンの向こうが体育館です。
左側の2階が清水っこ劇場(仮称)、3階が音楽室になります。このアングルで定期的に撮影していきます。
|
|

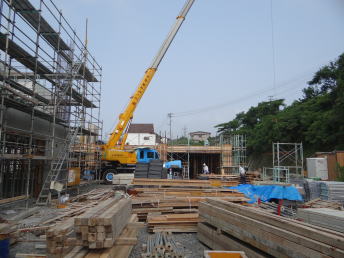

2017年 7月25日(火) 校舎西側の増築部分進行中です |

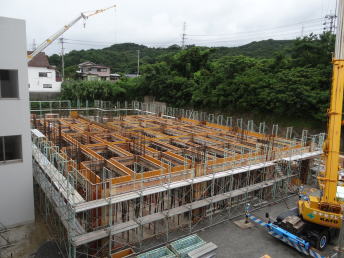

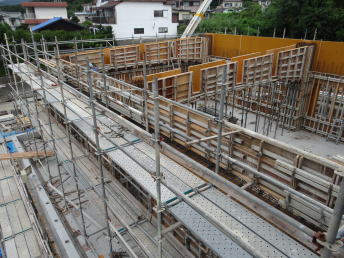

校舎の西側部分の工事です。
現在、2階の床部分ができて、柱が立って、型枠ができています。2階の天井ももうすぐです。 |
|
|
2017年 7月24日(月) 体育館の建築が進んでいます |
|
体育館の建設現場です。

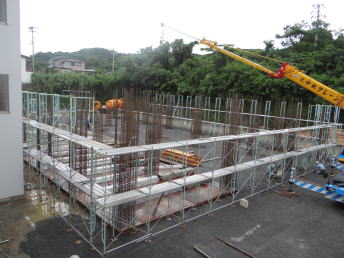

1階部分の鉄骨が伸びて2階の床ができています。ここが、メインのアリーナになります。
|
|

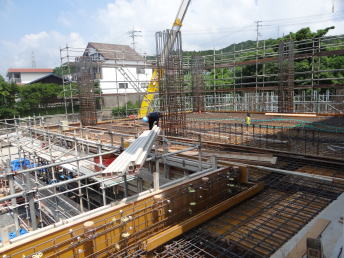

2017年 7月13日(木) 校舎西側の増築部分です |
校舎の西側部分の工事です。
現在、2階の床部分ができて、柱が立っています。ここは、6年2組の廊下とつながり、少人数教室や特別支援学級の教室になります。 |
|
|
2017年 7月7日(金) 体育館の建築が進んでいます |
|
体育館の建設現場です。
1階部分の鉄骨が伸びています。足場もできました。今日は朝から校舎側のセメントの打ち込みをしています。
|
|
2017年 7月3日(月) 体育館の建築が進んでいます |
|
体育館の建設現場です。

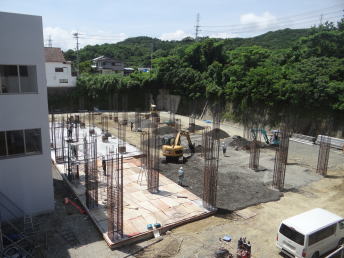

1階部分の鉄骨が伸びています。
|
|

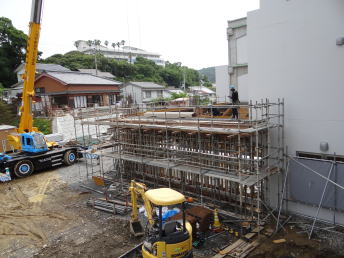

2017年 6月23日(金) 体育館の建築中です |
|
体育館の建設現場です。

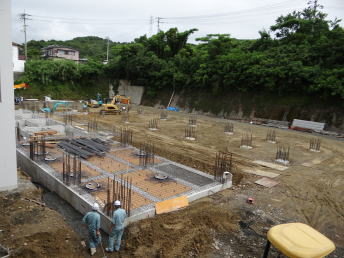

地下の基礎部分が埋まり、1階部分の鉄骨を組んでいます。
|
|

2017年 6月22日(木) 清水っ子劇場(仮称)の建築場所です |
|
玄関前に続く部分です。
今は、2階に続く交流ホールの基礎工事中です。
大きな階段状が見えます。 |
|
2017年 6月21日(水) 西側に建築中の校舎2階の床です |
|
校舎西側です。2年2組の隣の工事現場です。1階はなかよし学級や多目的トイレ、シャワールームができます。

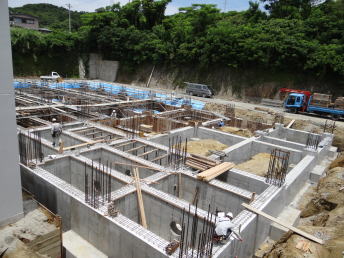

写真は2階の床部分です。 |
|
2017年 6月14日(水) 工事進行中です |
|
体育館の建設現場です。
地下の基礎工事が終わり、今の1階部分を造っています。
|
|
2017年 6月9日(金) 工事進行中です |
|

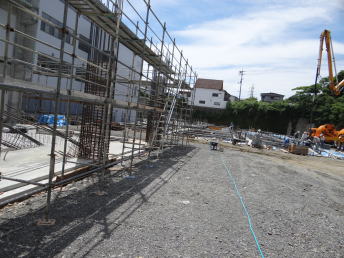

校舎北側の職員玄関側から、西に向けて撮影しました。工事は日々進行中です。
左側は、校舎の北側の1階です。この2階が交流ホール、3階が音楽室になります。
正面は、体育館です。朝からコンクリートを打っています。 |
|

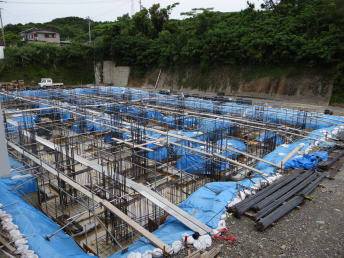

2017年 5月16日(火) コンクリートの打ち込み開始 |
|
今日から基礎部分(地下)のコンクリートの打ち込みが始まりました。
写真は校舎南側の基礎です。ここの一階には、特別支援教室3部屋、トイレ、シャワールームができます。
完成後は2年1組の教室前の廊下とつながります。 |
|

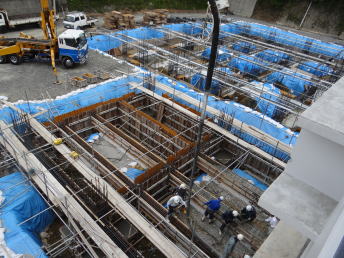

2017年 5月11日(木) 基礎工事進行中 |
|
大きな鉄筋が縦横に張りめぐらせれています。基礎部分の工事が進行中です。
写真は、体育館の基礎部分です。
1階は学童保育、2階はアリーナ、3階には防災倉庫ができます。2階と3階にはブリッジで校舎とつながります。 |
|
2017年 4月27日(木) 基礎工事進行中 |
|

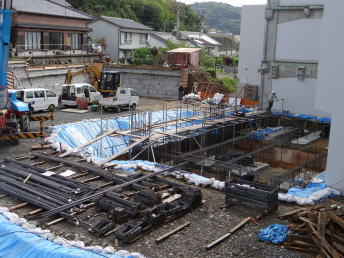

基礎工事が続いています。基礎に鉄筋が入り、隣の民家との塀もできています。
この写真の場所は、一階の児童玄関の正面になります。大きな階段で、2階の交流ホールとつながります。3階は第一と第二音楽室です。
日々、基礎工事が進んでいます。 |
|
2017年 4月19日(水) 基礎工事進行中 |
|
基礎工事が続いています。

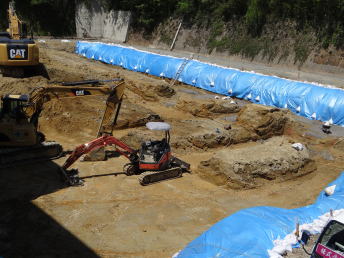

この場所は、体育館の予定地です。
日々、基礎工事が進んでいます。 |
|

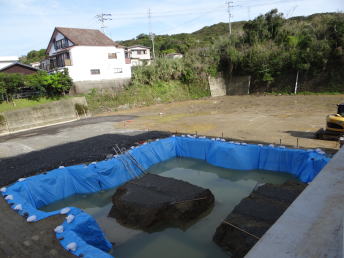

2017年 4月8日(土) 基礎工事が始まりました |
|
新校舎の工事が始まりました。
まず、基礎工事です。
かなり深く掘って基礎を造っています。 |
|
